Иллюстрация к статье: Система планирования производства: как проверить её на собственных заказах

Система планирования производства нужна не только для спокойного дня. Её ценность видна, когда материал опаздывает, станок уходит в ремонт или срочный заказ вытесняет уже обещанную работу. На готовой красивой диаграмме эти ситуации легко не заметить.

Подготовьте небольшой набор заказов, который можно пересчитать вручную. В пяти независимых испытаниях ниже меняется одно условие, а ожидаемый результат известен заранее. Такой сценарий помогает обсудить решение на собственных данных.

Подготовьте контрольный набор

Достаточно одного участка, одного ресурса и трёх операций. Сначала убедитесь, что система правильно решает небольшой пример, который ПДО может проверить вручную. Затем добавляйте реальные маршруты, совместную занятость людей и оборудования, межоперационные ожидания.

Для условного испытания возьмём рабочий центр Р-1 и смену 08:00–16:00. Перерыв 12:00–12:30 исключён из рабочего календаря. Доступно 8 − 0,5 = 7,5 часа. Три заказа должны завершить операции до 16:00:

Итого требуется 7 часов, свободно 0,5 часа. Переналадки уже включены в длительность заказов. Дополнительного коэффициента потерь и отдельного резерва в этом испытании нет. Сравнение построено на занятом времени одного ресурса, а не на сумме человеко-часов.

Предполагаем, что операции можно прерывать на обед без повторной переналадки. Если ваша технология этого не допускает, замените условие и пересчитайте ожидаемый результат. Исходный календарь и нормативы должны отражать ваш процесс; правила подготовки разобраны в статье о доступной мощности участка.

Каждый следующий сценарий начинается с этого исходного набора. Изменения не накапливаются: иначе невозможно понять, какое ограничение вызвало перенос.

Сценарий 1. Реальный календарь и занятая мощность

Попросите разместить заказы в очереди А, Б, В. Проверяемый вариант: А выполняется 08:00–11:00; Б — 11:00–12:00 и 12:30–13:30; В — 13:30–15:30. Полчаса остаётся свободным.

Критерии приёмки:

Сценарий 2. Материал появляется после планового старта

Сбросьте план. Теперь материал заказа Б доступен на участке только в 13:00. Остальные условия прежние. Запуск Б в 11:00 должен быть обозначен как недопустимый либо заблокирован согласно согласованному процессу.

Один допустимый вариант: А 08:00–11:00; В 11:00–12:00 и 12:30–13:30; Б 13:30–15:30. Все операции укладываются в смену за счёт изменения очередности.

Проверьте, что дата поставки не подменяет подтверждение готовности материала. Разгрузка, входной контроль или выдача со склада могут сдвигать доступность на участке. В контрольном наборе используйте именно последнее условие. Отдельно выясните, кто подтверждает его и где фиксирует основание.

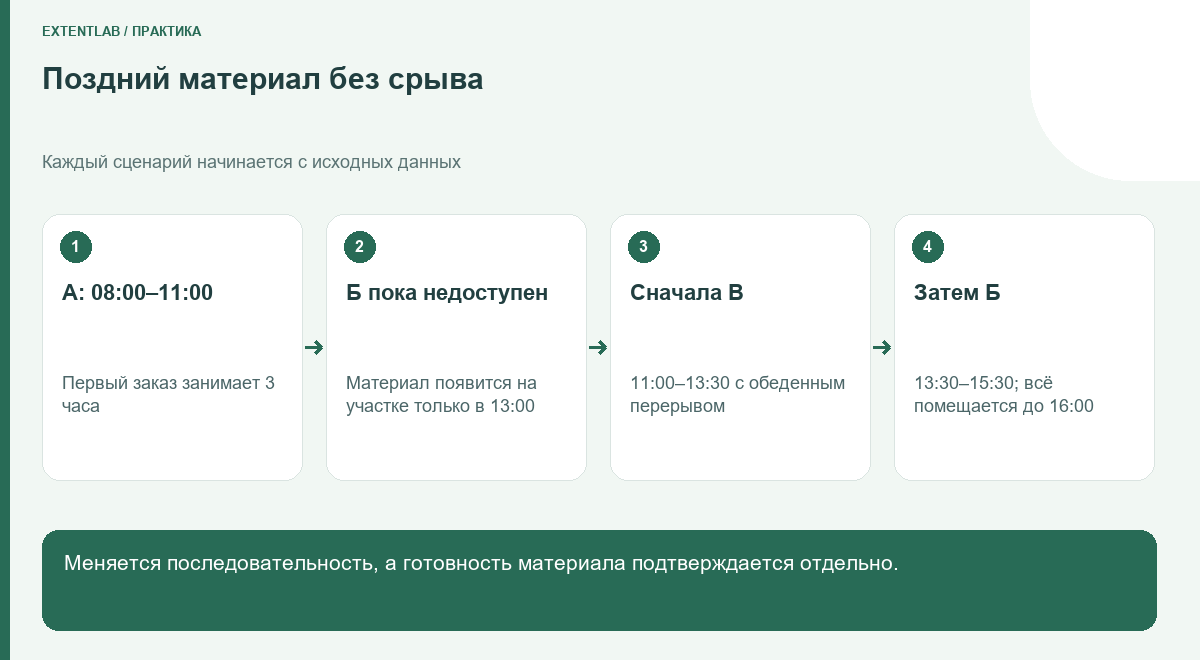

Поздний материал без срыва
Поздний материал без срыва. Нажмите на схему, чтобы открыть крупнее.

Сценарий 3. Ремонт уменьшает рабочее окно

Вернитесь к исходным данным и внесите ремонт Р-1 с 10:00 до 11:00. Доступная мощность становится 7,5 − 1 = 6,5 часа при потребности 7 часов. Не менее 0,5 часа работы не помещается в эту смену, если нельзя изменить ресурс, технологию или сменность.

Попросите показать конфликт до утверждения плана. Затем предложите поставщику выбрать один согласованный вариант: перенести остаток, использовать разрешённый альтернативный ресурс либо зарегистрировать решение о дополнительном рабочем времени. Система не должна молча назначать сверхурочную работу или заменять оборудование без технологического основания.

Проверьте последствия для связанных операций и срока заказа. Если исходные данные содержат только одну операцию, демонстрация подтверждает только этот уровень планирования. Она ещё не доказывает корректную работу со сложным маршрутом.

Сценарий 4. Срочный заказ конкурирует с обещанными

Снова восстановите исходный набор. Добавьте заказ Г длительностью 1 час, включая переналадку, который нужно выполнить до 10:00. Общая потребность становится 8 часов при доступных 7,5 часа. Свободные полчаса покрывают только половину новой работы.

Планировщик должен увидеть минимум полчаса вытесненной работы и конкретный затронутый заказ. Попросите сравнить исходный и предложенный планы, объяснить изменение сроков и сохранить решение ответственного руководителя.

Ключевой критерий: срочность нового заказа не стирает обещание по старому. Даже если система позволяет вручную переставить операции, должно быть понятно, кто согласовал последствия и какой вариант передан в исполнение. Неподтверждённая возможность автоматического пересчёта не заменяет эту проверку.

Сценарий 5. Факт изменил остаток смены

Последнее испытание тоже начинается с исходного плана. К 12:00 заказ А завершён, но фактически занял 4 часа вместо 3. Б и В ещё не начаты. После обеда остаётся 3,5 часа, а им требуется 4 часа: дефицит снова составляет 0,5 часа.

Проверьте три отдельных представления: первоначальный план, зарегистрированный факт и новый прогноз. Завершённую работу нельзя повторно включать в остаточную загрузку. Нельзя и пересчитывать прошлое так, будто задержки не было.

Попросите мастера, а не только консультанта, внести факт и найти следующий разрешённый заказ. Затем проверьте, как ПДО увидит отклонение. Если требуется ручная передача сведений, зафиксируйте исполнителя, частоту и допустимую задержку.

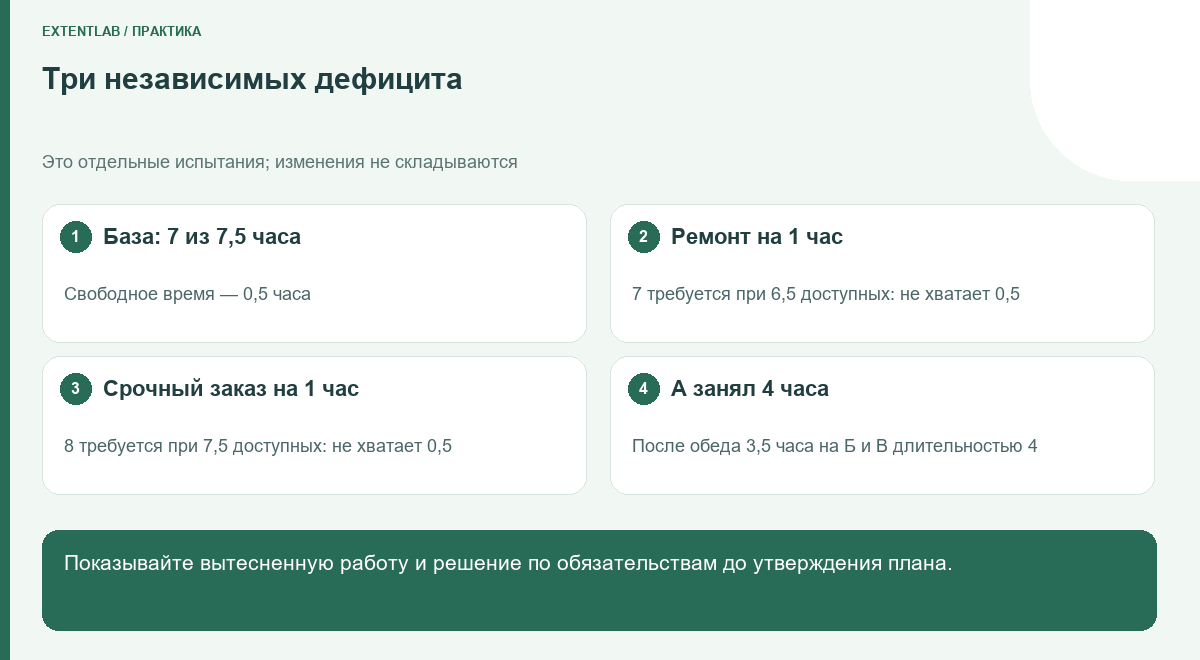

Три независимых дефицита
Три независимых дефицита. Нажмите на схему, чтобы открыть крупнее.

Сравнительная матрица в виде карточек

Фиксируйте результат каждого испытания одной карточкой:

Пример: «Ремонт 10:00–11:00. Ожидаемый дефицит — 0,5 часа. Он показан, остаток В перенесён на следующее утро. Альтернативный ресурс пока не проверяли. Следующий шаг — провести маршрут на двух ресурсах».

Отдельно выделите обязательные условия. Если система не позволяет обнаружить запуск без материала, оформление диаграммы не решает эту проблему.

Что спросить перед решением

После пяти испытаний добавьте реальный маршрут со связанными операциями и общими исполнителями. Проверьте, кто подтверждает материал, кто регистрирует факт и кто разрешает изменить очередь. При ручной передаче данных определите допустимую задержку.

В Потоке есть производственные заказы, планирование загрузки, партии и материалы, контроль качества. Подготовьте ExtentLab контрольный набор и ожидаемые результаты. Работу с календарями, пересчётом и согласованием изменений нужно подтвердить на демонстрации нужного сценария внедрения.
