К моменту проверки сварные соединения уже выполнены, журнал заполнен, протоколы контроля получены. Но номер соединения в схеме отличается от записи, сведения о партии материала лежат в отдельной папке, а исправление появилось без объяснения. Комплект документов существует, однако восстановить историю конкретного соединения трудно.

Организация журнала сварочных работ начинается с устойчивых обозначений и распределения ответственности. Нужно заранее определить, откуда поступают сведения, кто их подтверждает и как результат контроля возвращается к исходной записи. Ниже — схема такого процесса для команды проекта.

Связь объекта и схемы с соединением, сварщиком, материалами, записью журнала и документом неразрушающего контроля
Связь объекта и схемы с соединением, сварщиком, материалами, записью журнала и документом неразрушающего контроля. Нажмите на схему, чтобы открыть крупнее.

Сначала согласуйте применимую форму

На сайте МЧС России размещён СП 70.13330.2012. В проверенном PDF указана редакция от 30.12.2020; приложение Б содержит форму журнала сварочных работ. В ней предусмотрены сведения об объекте, ответственных лицах, сварщиках, соединениях, материалах, приёмке и замечаниях.

Эта публикация помогает изучить структуру документа, но не устанавливает универсальную актуальность формы для любого объекта. Применимую форму, действующую редакцию требований, порядок подписания и объём контроля определяют специалисты конкретного проекта. Открыть старый образец и перенести его в программу недостаточно.

Описанный далее реестр — организационный инструмент для связывания сведений. Он не заменяет установленный журнал, проектную документацию, технологические документы или заключения специалистов. Параметры сварки и правила оценки качества берутся из применимых документов проекта.

Установите обозначения до появления записей

Для каждого соединения нужна однозначная привязка к объекту, участку и схеме. Один номер без контекста может повторяться на разных объектах. Поэтому в рабочем реестре удобно хранить составную связь: объект → схема и её версия → соединение.

Согласуйте, где находится актуальная схема и кто разрешает изменение обозначений. Если схема обновилась, сохраните возможность установить, по какой версии выполнялась работа. Переименование файла без истории не объяснит, почему прежний номер пропал.

Отдельно свяжите соединение с исполнителями, использованными материалами и подтверждающими документами. Одна строка «бригада № 2» может быть недостаточной для восстановления фактического участия. Если над соединением работали несколько исполнителей или применялись разные партии материалов, предусмотрите несколько связанных записей вместо произвольного выбора одной.

Такой подход продолжает общую задачу прослеживаемости производства: любой значимый результат должен вести к источникам, на которых он основан.

Распределите работу между участниками

Определите роли в регламенте проекта и закрепите их за конкретными людьми с учётом установленных полномочий. Организационно удобно разделить следующие действия:

Один сотрудник может выполнять несколько организационных действий, если это допускает установленный порядок. Но технический ввод данных не должен автоматически означать право принять работу или изменить результат контроля.

Проверьте цепочку на условном примере

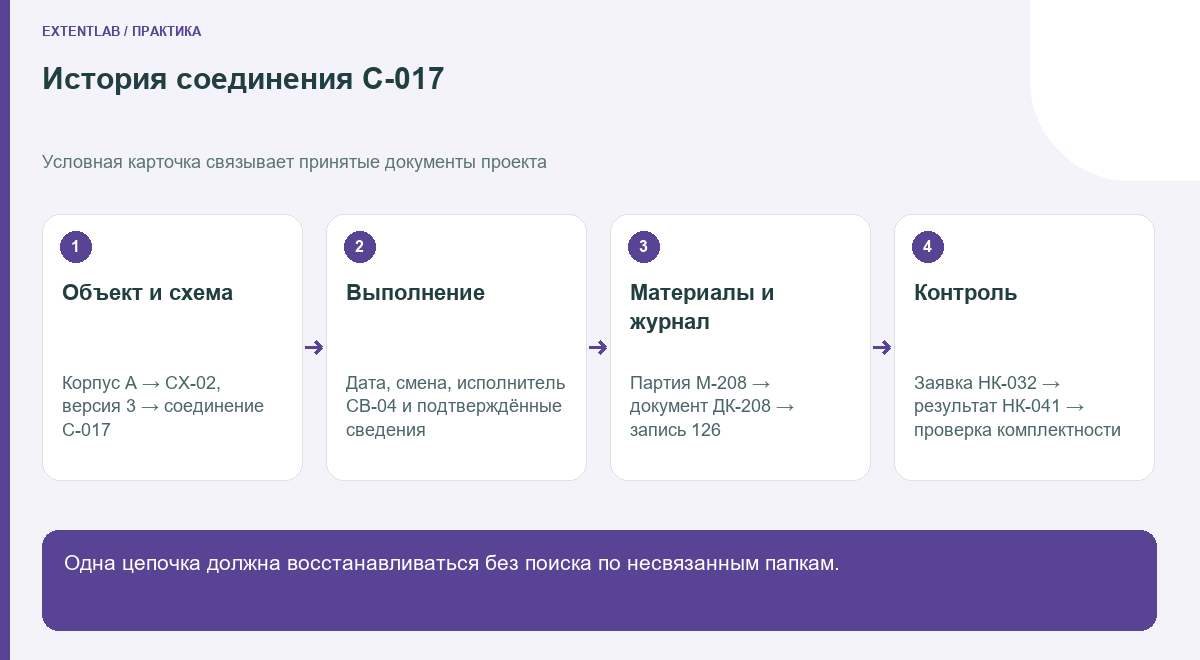

Ниже — заполненный пример внутренней карточки связи. Все обозначения учебные; это не официальный бланк и не образец технических параметров сварки.

В такой карточке сознательно нет выдуманных режимов, марок материалов или заключения о пригодности соединения. Её задача — показать, как найти фактические документы. Значение «документ получен» также не означает «соединение принято»: это разные события.

Проверяйте содержание, связи и полномочия

При регулярной проверке начинайте с поиска пропусков: есть ли сведения о выполненных работах, можно ли открыть связанные документы, назначен ли ответственный за незакрытый вопрос. Периодичность проверки и сроки внесения данных закрепите с учётом требований проекта.

Затем проверьте согласованность. Совпадают ли обозначения объекта и соединения в схеме, журнале, заявке и документе контроля? К тому ли исполнителю относится ссылка? Можно ли установить использованную партию материала? Относятся ли результаты контроля к нужному участку соединения и выполненному объёму?

Наконец, проверьте полномочия и подтверждения. Наличие фамилии в поле не заменяет предусмотренную подпись. При электронном ведении отдельно согласуются допустимый формат, способ подписания, хранение и передача документов. Сам факт размещения файлов в сервисе не решает эти вопросы.

Полезно провести проверку с двух сторон: от записи журнала найти подтверждения и от выбранного документа контроля вернуться к соединению. Обратный поиск выявляет документы, загруженные в папку, но не связанные с работой.

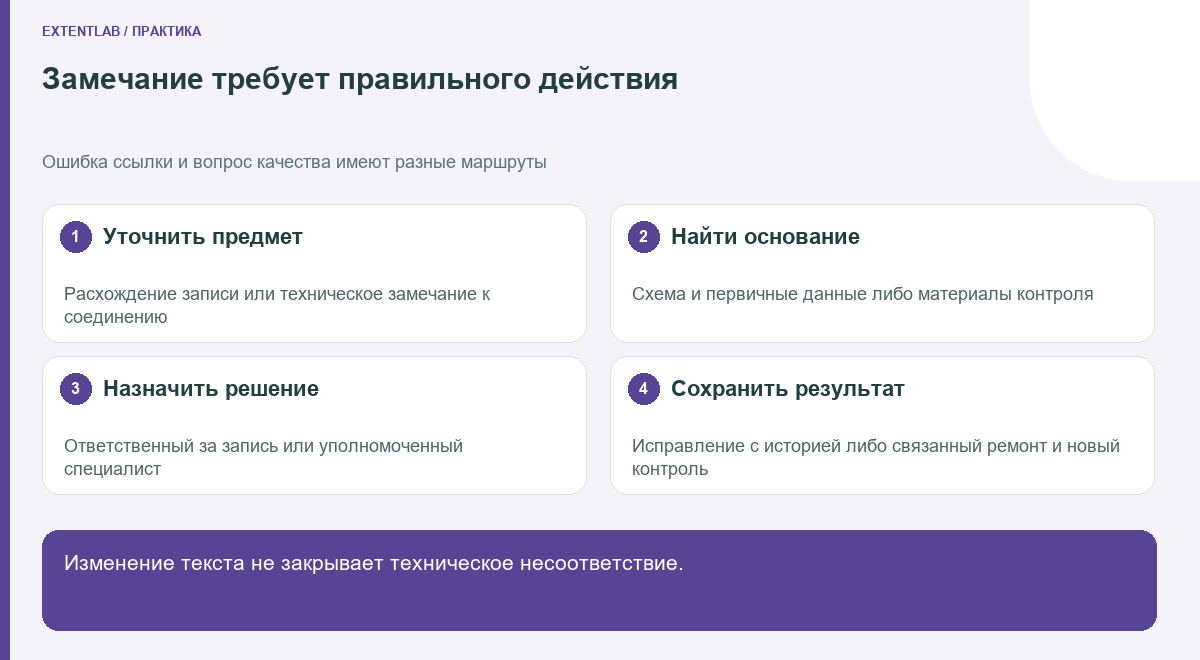

Обрабатывайте замечания без потери истории

Разделяйте документальное расхождение и замечание к качеству соединения. Ошибка ссылки требует уточнения записи; техническое несоответствие рассматривают специалисты по предусмотренному для проекта порядку. Его нельзя закрыть только исправлением текста.

В учебном примере для З-009 назначают ответственного и срок проверки. Он сопоставляет первичные документы, устанавливает правильный номер схемы и передаёт основание изменения проверяющему. В истории внутреннего реестра сохраняют исходное значение, новое значение, причину, автора и время изменения.

Способ исправления самого журнала согласуется отдельно по применимым правилам. Не переносите автоматически механику редактирования внутренней карточки на подписанный документ. Если требуется повторный контроль или новый документ, сохраните связь с предыдущим результатом и основанием повторного действия.

Проверьте процесс до масштабирования

Возьмите небольшой завершённый участок и попытайтесь восстановить цепочку по каждому выбранному соединению. Отдельно включите случай с исправлением и случай с несколькими связанными документами. Запишите, где требуется звонок автору, ручной поиск или повторный ввод.

Если сведения расходятся между системами, разберите правила обмена и владельцев данных до автоматизации. В каталоге ExtentLab Призма представлена как решение для организации неразрушающего контроля: заявок, заданий, соединений, дефектов и документов. Возможности для конкретной формы журнала и порядка согласования нужно проверять на вашем сценарии.

Подготовьте обезличенную схему, пример записи и связанный документ контроля. Обсудите внедрение Призмы с ExtentLab, чтобы определить, какие связи и проверки нужны вашей команде.
