Иллюстрация к статье: Планирование загрузки производства: как распределить операции между ресурсами на неделю

Часы обработки помещаются в неделю, но заказ всё равно не успевает на отгрузку. Причина может быть в переналадках, ремонте или следующей операции, которая получает детали слишком поздно.

Планирование загрузки производства проверяют по каждому ресурсу и по всему маршруту. Ниже — полностью условный пример четырёх заказов: станок укладывается в неделю, а сборке не хватает получаса.

Соберите данные до распределения заказов

Для каждого заказа нужны количество, маршрут, обработка, подготовка, срок и готовность материалов. Для ресурса — смены, перерывы, ремонт, люди и уже занятые интервалы.

Разделяйте машинное и ручное время. Свободный станок ещё не означает, что его может обслужить занятый оператор. Если оборудование работает без постоянного участия человека, отметьте, на каких этапах всё же требуется сотрудник.

Нормы с неизвестной точностью помечайте как оценки. Для повторяющейся работы измерьте отдельно обработку, переналадку и ожидание. Иначе в новом пла не нельзя будет понять, где закончилась ошибка оценки и начался реальный простой.

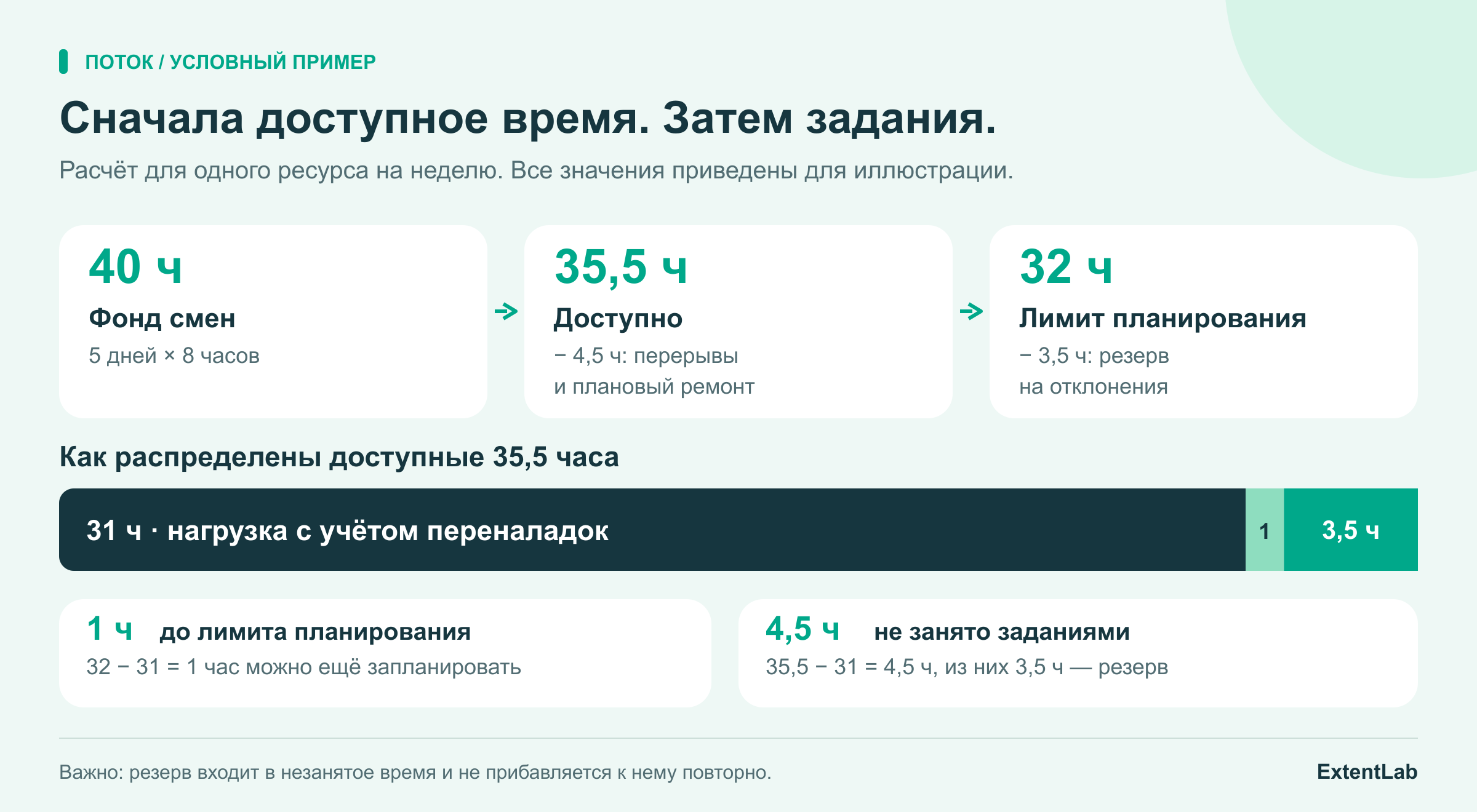

Посчитайте доступный фонд без двойного вычета

В нашем примере станок работает пять дней, с 08:00 до 16:00. Ежедневный перерыв — 30 минут, с 12:00 до 12:30; на это время станок останавливается. В среду с 08:00 до 10:00 запланирован ремонт.

Расчёт такой:

Резерв 3,5 часа выбран для примера. Его размер в рабочем пла не определяют по характеру неопределённости и фактическим отклонениям. Он не заменяет известный ремонт и не считается универсальной нормой.

Переналадки далее входят в загрузку заказов, поэтому второй раз из фонда их не вычитаем. Резерв тоже учитывается один раз. Если ваши нормы уже содержат поправку на те же простои, дополнительный коэффициент или резерв на эти потери может занизить мощность дважды.

Рассчитайте загрузку каждого заказа

Все материалы в примере доступны к понедельнику. Станок обрабатывает партии последовательно, одновременно выполнять два заказа нельзя. Для заданной очередности время выглядит так:

Сумма обработки — 28 часов, переналадок — 3 часа. Полная загрузка равна 31 часу. Она меньше лимита 32 часа на один час. От доступных 35,5 часа останется 4,5 часа: выбранный резерв 3,5 и дополнительный незанятый час.

Эти числа нельзя складывать ещё раз: резерв уже находится внутри оставшихся 4,5 часа. Если считать отношение загрузки к доступному фонду, получится 31 / 35,5 × 100 ≈ 87,3%. Это плановая занятость станка, а не показатель качества, производительности или готовности заказов.

Ресурс на неделю
Ресурс на неделю. Нажмите на схему, чтобы открыть крупнее.

Разложите работу по дням

Примем порядок А → Б → В → Г. Время каждого заказа включает указанную переналадку. Незавершённая операция может продолжаться в следующую смену без повторной подготовки; если на вашем участке это невозможно, добавьте соответствующие затраты.

Рабочая раскладка получается следующей:

В среду после ремонта доступно 5,5 часа, поэтому план не превышает дневной фонд. Заказ В выходит со станка в четверг в 15:30, Г — в пятницу в 11:00.

Свободное время сосредоточилось в пятницу. Это ограничение: резерв в конце недели не спасёт автоматически заказ, которому нужна готовность во вторник. Для ранних обязательств проверяйте запас времени до конкретной даты, а не только недельный остаток.

Проверьте следующую операцию

Предположим, после станка вся партия передаётся на сборку. Сборщик работает по тому же графику, ремонт его рабочее место не затрагивает. Время сборки: А — 5 часов, Б — 4, В — 6, Г — 2,5. Частичная передача партии не предусмотрена; дополнительных подготовительных операций в примере нет.

А можно собирать со вторника, 09:30, и закончить в 15:00. Б освобождается в среду в 13:00: три часа сборки проходят в среду, оставшийся час — в четверг с 08:00 до 09:00.

В поступает только в четверг в 15:30. До конца четверга остаётся полчаса, остальные 5,5 часа занимают пятницу до 14:00. На Г после этого доступны два часа до 16:00. Ещё полчаса переходят на понедельник следующей недели.

Следовательно, станок справляется, а завершение всех заказов к пятнице при этих условиях невозможно. Даже изменение порядка сборки В и Г не добавит недостающие полчаса: после готовности В доступно восемь рабочих часов, а двум партиям требуется 8,5. Контроль и упаковка в примере не учтены; если они нужны, добавьте их до обещания отгрузки.

Проверка сборки В и Г
Проверка сборки В и Г. Нажмите на схему, чтобы открыть крупнее.

Используйте один шаблон для проверки изменений

Для каждого изменения заполняйте одну и ту же запись:

При срочном заказе пересчитайте занятые интервалы и следующие операции. Дополнительные часы станка не устранят задержку, если сборка или контроль недоступны.

Поток предназначен для производственных заказов, планирования загрузки, партий и материалов, контроля качества. Подготовьте для ExtentLab одну неделю заказов, маршруты и календари: на них можно обсудить отображение ограничений, правила расчёта и проверку нужного сценария внедрения.
